今天這單活
業主站在新樓浴室門口問:「浴室牆要不要做防水?有人話淋浴位做就夠,其餘牆身唔使。」師傅聽完搖頭,話這單活要整面浴室濕區牆身由內到外重新做一次。包括原有磚牆要先清底、批盪找平、淋浴區整面做防水、其他牆身做裙腳防水,最後掛面磚。400呎單位浴室,淋浴區同浴缸側邊都要一次過做好,免得將來業主沖涼水花四濺,隔壁廳都滲。
先掀哪一層
由完成面開始往結構面掀,順序要記住,否則容易掀過頭傷底層。
第一層是面磚或石材,這是我們最先看到的外層,用敲擊或刮刀慢慢拆,拆完會見到勾縫同掛層水泥。拆的時候別用力過猛,免得震裂下面防水層。
第二層是防水層,面磚拆完後才會見到,通常是灰藍色或透明的塗膜或捲材。這層要等面磚同勾縫全部清走才看到,記住防水層下面是批盪,千萬別用尖鑿亂鏟,否則會把批盪連防水一起掀走。
第三層是批盪層,防水層清走後就會露出。這層是找平用的水泥砂漿,厚度通常10至15毫米,看到表面平不平就知道之前師傅有沒有做好。批盪下面就是結構牆或磚牆,別再往下拆,除非業主要求改結構,否則到此為止。
交底
今天這單活重點是把濕區牆身由內到外一層一層教清楚,每一層都要等前面乾透才上下一層,否則全部白做。
第一步:結構牆或磚牆底層清理。把原有鬆散水泥、灰塵、油污全部清走,用水喉沖洗乾淨後,等表面完全乾透最少24小時。磚牆縫位要用1:3水泥砂漿先勾縫填平,厚度不超過10毫米。目的是讓批盪有好咬合力,如果底層太濕或太髒,後面批盪會大面積空鼓。
第二步:批盪找平。這是防水層的基面,非常重要。用1:3水泥砂漿批盪,厚度控制在10至15毫米之間,先用木條或鋁合金靠尺拉平,再用木抹子收光。批完後要養護,最少等7天,讓批盪完全乾透,含水率降到6%以下才可上防水。師傅常犯的錯就是等唔夠時間,批盪仲有水份就上防水,之後就會起泡爆裂。

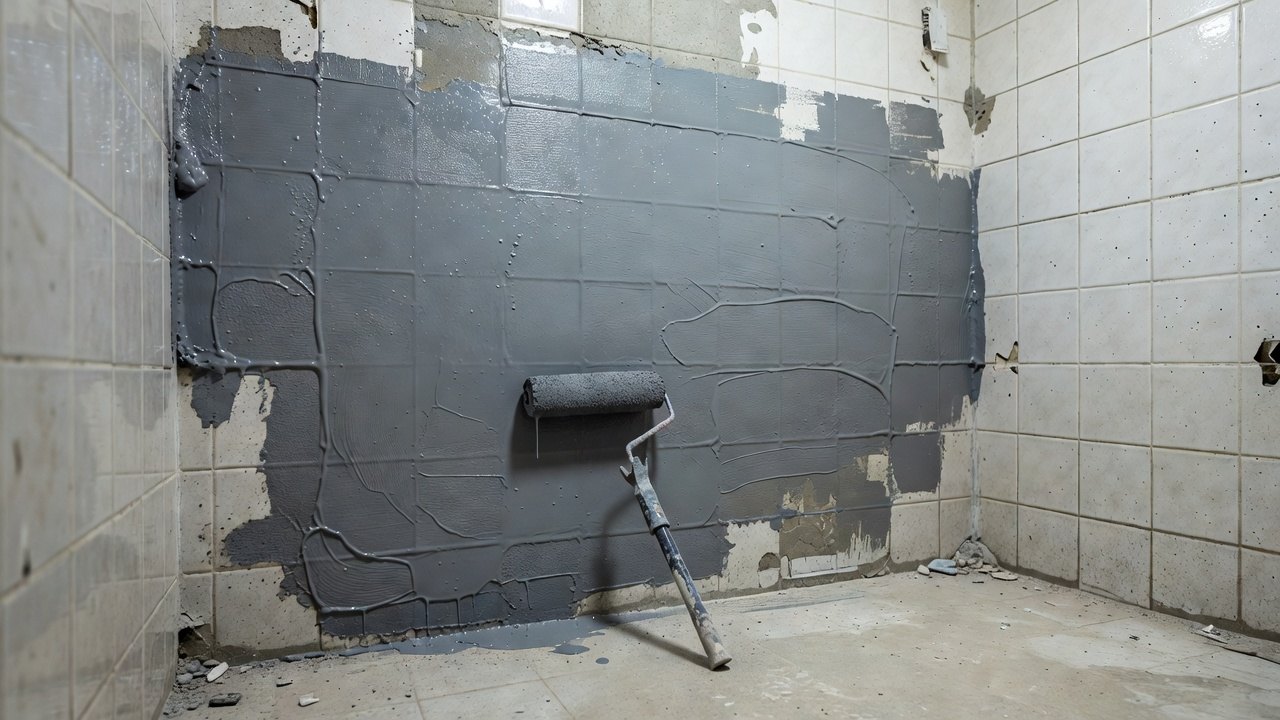

第三步:做防水層。淋浴區要整面做防水,由地台交接位一直做到天花下面至少50毫米位置;浴缸側邊同其他濕區牆身則做裙腳防水,高度至少做到1800毫米以上(淋浴牆整面、其餘濕區做一定高度裙腳,後課展開)。先塗兩層底塗,等4小時乾透,再上兩至三層防水塗膜或貼防水捲材,每層厚度約0.5至0.8毫米,層與層之間要垂直交錯方向塗刷。陰角位要用防水塗料加玻璃纖維網加強,寬度至少150毫米。防水做好後要等最少24小時乾透,再做閉水測試24小時,無滲漏才可繼續。
第四步:掛面磚或石材。防水層驗收合格後,先用水泥漿或專用瓷磚膠掛磚。面磚厚度通常8至10毫米,勾縫寬度控制在2至3毫米,用專用勾縫劑填縫。淋浴區勾縫要用防霉防水的環氧勾縫劑。掛磚時要用水平尺同線錘控制平整度,每塊磚都要敲實,確保無空鼓。
整個過程最重要是每一層都要等前面完全乾透才上下一層,結構牆乾→批盪乾7天→防水乾24小時→閉水測試合格→面磚。


走一遍節點
我們現在走一遍這間400呎單位浴室嘅牆身節點,由淋浴牆開始,再去非淋浴牆。
先睇淋浴牆。從最內到最外:第一層是混凝土結構牆或紅磚牆,厚度約100至150毫米;第二層是10至15毫米厚批盪層,已拉平收光;第三層是整面防水層,由地台交接位一直做到天花下面50毫米位置,總厚度約2至2.5毫米;第四層是10毫米厚面磚,用瓷磚膠固定,勾縫用2毫米寬環氧防霉勾縫劑。整個淋浴牆防水做到頂,連天花交接位都用防水塗料封實。
再睇浴室非淋浴牆,即係浴缸側邊同洗手盆後面那面牆。最內仍然是混凝土或磚牆;第二層同樣10至15毫米批盪;第三層防水只做到裙腳高度1800毫米位置,1800毫米以上就只做普通批盪同乳膠漆;最外層是面磚,勾縫由瓷磚師傅負責,但防水層一定要由防水師傅做完並驗收後,瓷磚師傅先准上磚。浴缸側邊防水要包過浴缸邊緣至少50毫米,防止水從浴缸同牆身接縫滲入。
兩個牆面交接的陰角位,防水層都要連續不斷,玻璃纖維網要壓入防水塗料內至少兩層,確保轉角不裂。
做錯會怎樣
如果防水只做淋浴那一面,但浴缸側邊同淋浴區交接位無做好裙腳防水,將來業主沖涼時水花彈到浴缸側牆,幾個月後隔壁睡房牆身就會見到水漬同霉斑,要整幅牆身拆開重做,費用同工期都倍升。
批盪未完全乾透就上防水是最常見錯誤。批盪仲含水份,防水塗膜就會被水蒸氣頂起,形成氣泡甚至大面積爆裂。之後面磚掛上去也會跟住鬆動,業主入住後經常聽到「空鼓」聲,嚴重時整塊磚會跌落傷人。
面磚掛好後無即時檢查空鼓,就急住勾縫。之後空鼓位受熱脹冷縮同震動,勾縫就會開裂,水從裂縫滲入防水層同批盪之間,時間長了防水層失效,整幅牆身要全部剷走重做。消防方面,如果浴室牆身因滲水導致電線短路,後果更加嚴重。
收工檢查
收工前要即場做以下檢查,自己用工具驗,合格先准收工。
- 用小鐵鎚逐塊敲面磚,聽聲音是否實心,空鼓聲(「卜卜」聲)要即時標記並返工重貼。
- 用2米靠尺同塞尺檢查牆面平整度,偏差不能超過3毫米。
- 在淋浴區地面同牆身交接位倒水,觀察30分鐘,看防水層同陰角有無滲水到批盪或結構層。
- 用手指按壓勾縫劑,檢查是否完全硬化,無軟身或凹陷。
- 檢查防水層同浴缸、洗手盆交接位有無用防水塗料封邊至少20毫米寬,確保無明顯縫隙。
- 用水平尺檢查面磚是否橫平豎直,接縫寬度是否均勻在2至3毫米之間。
全部檢查合格,拍照記錄後才准師傅收工,否則當晚要留低繼續處理。
