試讀 模塊 8 · 工地、合約、成本、質量 L175

📖 45 天單位日曆

模塊 8 · 工地、合約、成本、質量

錄音未生成(本課暫無語音朗讀)

今天這單活

業主站在空置的400呎單位裡,問師傅:「全屋翻新到底要多久?」師傅拿出筆,在牆上畫了一張簡單時間表,告訴他這單活要排成45天教學日曆。從拆卸保護開始,到最後清潔交樓,一步一步把工序層排好,不趕不拖,讓泥水有足夠時間乾燥,讓木器和油漆都有喘息空間。這張日曆不是法定工期,只是工地帶班的實戰量級,現場可因天氣、工人數目而略有伸縮,但核心順序絕不能亂。400呎單位雖然面積不大,但工序一樣要層層分明,因為空間窄,材料堆放和工人走動都容易互相影響,如果日曆排得亂,後面返工的機會就會大幅增加。師傅通常會先跟業主講清楚,這45天是教學示範用的日曆,實際操作時會根據現場濕度、工人到位情況作微調,但絕對不能把「等乾」這兩個字省掉。整個過程從第一天保護拆卸開始,就要養成每天記錄天氣和濕度的習慣,讓後面每一個工種都知道前一步做得怎樣。業主聽完後通常會鬆一口氣,因為他最怕的就是工期無限拖長,或者做到一半發現前面工序影響後面質素。這張日曆的核心價值,就是把45天拆成六層工序,讓每一個參與的師傅都知道自己要在哪一天進場、要做多久、要等多久才讓下一隊人接手。這樣不單止保護了單位本身的質素,也保護了師傅的口碑。

先掀哪一層

這張45天日曆必須按工序層一層一層掀開,不能跳步,也不能掀過頭。第一層是保護拆卸,從第1天到第5天,把全屋傢俬、地板、門框全部用保護膜、膠板圍好,拆走舊廚櫃、舊潔具、清運垃圾,這層看到的是單位變成空殼。第二層是水電開槽,從第6天到第12天,開牆槽、走喉、埋線,這層看到的是牆面和天花布滿新鮮槽位。第三層是泥水乾燥,從第13天到第25天,做批盪、批灰、做地台、貼磚,這層最關鍵,要留足夠空日等水泥砂漿徹底乾透。第四層是木器,從第26天到第34天,安裝櫃、門、踢腳線,這層看到的是單位開始有形有款。第五層是油漆,從第35天到第41天,底漆、面漆、掃清潔,這層看到的是顏色出來。最後一層是清潔,從第42天到第45天,全面吸塵、抹玻璃、除保護膜,這層看到的是單位乾乾淨淨可以交樓。每一層都要等上一層基本完成並保護好,才掀下一層,絕不能看到水電完就立刻叫泥水師傅衝上來。在這400呎單位裡,因為空間有限,先掀保護拆卸這一層尤其重要,如果第一層做得不好,後面五層都會受影響。掀第二層水電時,要確保所有舊垃圾已經清走,才可以放心開槽。掀第三層泥水時,最怕就是前面水電槽位回填得不夠平,導致批灰後出現波浪。掀第四層木器前,必須確認泥水已經徹底乾透,否則木器底部容易受潮。掀第五層油漆時,要先把木器全部再保護一次,避免油漆噴到木器表面。最後一層清潔看似簡單,但如果前面五層留下的灰塵和保護膜膠水沒有處理乾淨,就會前功盡棄。整個日曆的掀層順序就像剝洋蔥,一層一層來,不能貪快把兩層一起掀,否則單位質素就會大打折扣。

交底

兄弟們聽清楚,這單400呎單位翻新,45天日曆的核心是「等乾」兩個字。
第一步,第1至5天保護拆卸一定要做足,舊磚頭、舊喉管全部清走,地面和牆腳用厚保護膜封好,交接給水電隊時要當面講:「保護膜不要撕,拆卸垃圾我已清走,你們開槽時小心不要踩爛。」同時要在第5天下午,用掃把和吸塵機把所有角落再清一次,確保沒有遺留碎磚或灰塵,才正式把單位交給水電隊。
第二步,第6至12天水電開槽埋線完成後,第13天泥水隊進場前,要空出至少半天讓師傅檢查所有槽位是否已回填好,然後才批第一層灰。這裡要交底:泥水批盪和地台最少要留10至12天自然乾燥,第25天前絕不能叫木器隊進場。在這期間,第13至15天先做兩遍批牆灰和地台找平,第16天開始貼浴室牆磚和廚房地磚,貼完磚後至少要等7天以上才可以踩上去做下一步,期間單位要保持門窗打開通風,不能用風扇直接吹向新批灰面,以免表面乾得太快而內裡仍然有水份。
第三步,第25天泥水基本乾燥後,第26天木器廠的櫃和門可以同步加工,但現場必須先做踢腳線和門套,木器進場時要先檢查地台是否用手摸完全不冰涼、不出水印,才准工人落料。木器和油漆之間可以留2至3天空日,讓木器師傅和油漆師傅錯開,避免油漆味影響木器上漆。在這400呎單位裡,木器進場後要特別注意廚房和浴室空間窄,工人搬運櫃身時容易刮花新貼好的磚面,所以要先在磚面再加一層薄保護膜,才准木器隊正式落料。
第四步,第35天油漆底漆完成後,要空最少3天等徹底乾透才掃面漆,最後兩天一定要留給全面清潔。在掃面漆前,要先用吸塵機把單位再吸一次,確保沒有浮塵落在底漆上,否則面漆掃完後會出現小顆粒。
第五步,整張日曆最少要有8至10天空日專門等乾,千萬不要為了趕工把乾燥日壓縮,否則後面全部會擠在一起。誰先誰後一定要講清楚:泥水永遠在木器之前,木器在油漆之前,清潔永遠排最後。另外,在第25天交接給木器隊時,要當面用手指按在地台和牆腳最低位,確認完全不冰涼,才算真正乾燥合格,否則寧願再等多一兩天,也不要冒險讓木器提早進場。

45 天單位日曆 · 圖1
45 天單位日曆 · 圖1
45 天單位日曆 · 圖2
45 天單位日曆 · 圖2

走一遍節點

我們現在就用這同一間約400呎的香港私人樓單位,從第1天走到第45天。
第1天:全屋鋪保護膜,廚房和廁所門口加膠板圍擋,拆走舊雪櫃位和舊馬桶,垃圾清運落樓。下午再檢查一次所有窗台和門框是否都保護好,避免後面開槽時灰塵飛到玻璃上。
第2至5天:繼續拆卸舊廚櫃、舊浴室潔具,把所有拆下來的垃圾分類裝袋,每天傍晚用手推車運落樓,確保單位內沒有積存碎料。第5天下午把地面保護膜邊角用膠紙再封一次,防止水電隊開槽時有碎石滾到膜底。
第6天:水電師傅開牆槽、走冷熱水喉、埋燈線,晚上可以看到所有新槽位都已用水泥回填。
第7至12天:繼續完成所有喉管和電線埋藏工作,第10天檢查一次所有回填位置是否平整,第12天下午把單位再吸塵一次,確保沒有遺留電線碎膠或水泥碎粒,才正式交給泥水隊。

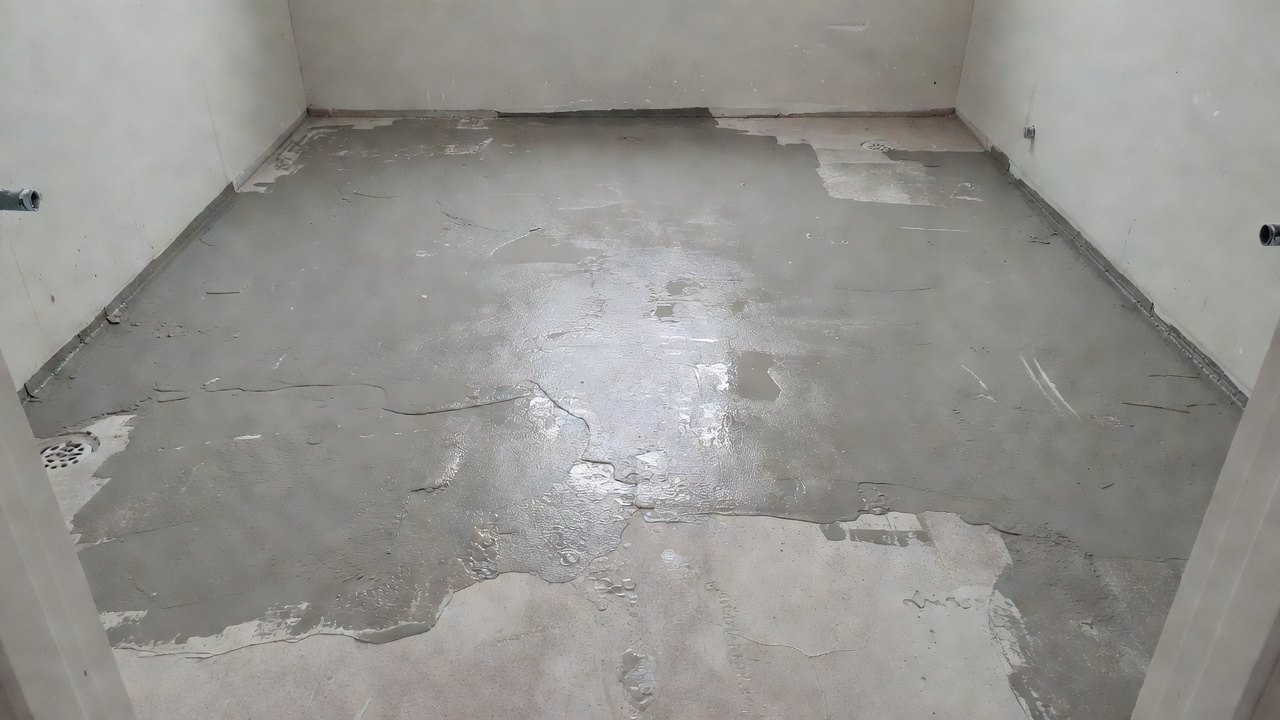

第13天:泥水隊進場,先批牆身兩遍灰,第15天開始做浴室地台和廚房地磚基層。
第16至17天:繼續貼浴室牆磚和廚房地磚,期間要用水平尺檢查每一塊磚是否平整。
第18至24天:這幾天單位要保持通風,地台和牆身不能蓋東西,讓水泥慢慢乾,我們每天早晚用手摸幾個角落,確認不冰不濕。第20天再走一次單位,檢查浴室地台邊角和廚房門口位置是否特別乾透,因為這些位最容易藏水氣。
第25天:再用手掌按在最低位牆腳和地台中央,確認完全不冰涼、不黏手,才正式通知木器隊第二天可以進場。

第26天:木器隊進場,先裝大門套和所有踢腳線,第28天開始入櫃,期間可以看到廚房地磚已貼好,浴室已有新淋浴間形狀。
第29至31天:繼續安裝廚櫃和浴室儲物櫃,因為單位只有400呎,工人要小心搬運,避免撞到新貼好的磚面或新批的牆身。
第32天:木器基本完成,單位開始有新櫃新門的樣子。我們再走半圈單位,檢查所有踢腳線與地台接縫是否緊密,櫃門開合是否順滑。
第33至34天:木器隊做最後修邊和清潔木屑工作,同時把所有木器表面再用薄膜保護好,準備交給油漆隊。
第35天:油漆隊先掃天花和牆身底漆,連續兩天,期間所有木器要用薄膜再保護一次。
第36至37天:繼續掃第二遍底漆,重點處理浴室和廚房這些容易受潮的位置,要多掃一層防潮底漆。
第38天:掃第二遍面漆,顏色逐漸出來。
第39至41天:掃最後一遍面漆,並檢查所有邊角位是否都有漆到,期間單位要保持通風,讓油漆味散走。
第42天:開始全面清潔,先吸走所有木屑和灰塵,再抹窗和玻璃,第44天把所有保護膜慢慢撕走。
第43天:再走半圈單位,重點檢查廚房和浴室這些死角位有沒有遺留灰塵或膠水痕跡。
第45天傍晚:單位乾乾淨淨,燈光打開後可以看到新地板反光、新牆身平滑,師傅最後再走一遍,確認沒有遺漏。

做錯會怎樣

如果日曆沒留夠乾燥天數,泥水還在出水氣就叫木器進場,木器底部很快就會發霉起泡,業主半年後投訴說新櫃有臭味,要整組拆走重做。
如果把油漆和泥水排得太近,泥水師傅走動時帶起的灰塵會黏在未乾的油漆面上,之後要整面牆重新打磨重掃,浪費時間又浪費材料。
如果保護拆卸那層做得馬虎,水電開槽時垃圾飛得到處都是,後面泥水批灰就會夾雜沙粒,表面永遠不平。
最嚴重是整張日曆為了趕工把所有空日取消,後面木器、油漆、清潔全部擠在最後十天,工人日夜趕工,結果地台沒乾、油漆沒透、木器受潮,最後要大返工,業主不滿意,師傅也要額外貼人工和材料。在400呎單位這種細空間裡,做錯的後果更加明顯,因為地方窄,返工時搬材料和工具都更加困難,一次大返工可能要多花一星期時間和額外材料費用。如果第13天泥水進場前沒有檢查水電槽位回填是否平整,後面批灰就會出現高低不平,油漆掃完後在燈光下會看到明顯波紋,業主一看就知道質素有問題。如果木器進場時地台仍然有水氣,踢腳線和櫃底很快就會出現黑色霉點,之後要拆櫃處理霉菌,費用和時間都非常高。最常見的錯誤是把最後清潔那層壓得太緊,前面油漆味還沒有完全散走就急著抹玻璃和撕保護膜,結果玻璃上會留下油漆微粒,保護膜撕走後牆腳又會有膠水痕跡,業主驗收時會非常不滿意。總之,任何一層跳步或壓縮乾燥時間,最終受害的都是單位本身的耐用度和師傅的專業形象。

收工檢查

每天收工前,用手掌按在地台和牆腳最低位,感覺完全不冰、不黏手、沒有水印,才算乾燥合格。
檢查日曆表上有沒有最少8天空白的乾燥日,如果發現連續三天都排滿工序,就要即時抽走一項往後移。
用尺量一下新批的牆身平整度,誤差不能超過3mm。
開合所有新木器門和抽屜,聽聲音是否順滑無阻。
最後倒一杯清水在浴室新地台,觀察水是否快速流走不積聚。
全部檢查完畢後,在日曆上打勾並寫上當日天氣和濕度,方便下一隊師傅接手。在這400呎單位裡,收工檢查還要額外留意廚房和浴室這些容易積水的角落,每天都要用手指按在這些位確認乾燥程度。第25天泥水收工前,要特別檢查地台與牆身交接位有沒有裂紋,如果有就要即時補灰。第34天木器收工前,要檢查所有櫃門是否與牆身平行,踢腳線是否完全貼緊地面。第41天油漆收工前,要在不同角度開燈檢查牆身有沒有漏掃或流漆情況。第45天最後清潔收工前,要把所有窗台、門框、燈具全部抹一次,確保沒有留下指紋或灰塵。檢查完畢後,除了在日曆打勾,還要拍照記錄重要位置的乾燥情況和完成效果,留底給帶班師傅作為交樓證明。這樣一步一步檢查,才能確保這單400呎單位的45天日曆真正做到不趕不拖、質素過關。

(全文約2780漢字)
