今天這單活
手上拿著一份全屋翻新報價單,上面分了拆、泥、木、油四行,每行下面列了細項,但完全沒有日期。業主站在客廳問:「師傅,這單幾時開始?幾時完工?」今天這單活就是出門前把這張報價單,排成一份清晰的45天教學日曆,讓老闆、工人、業主三方都知道哪天做哪樣,免得現場亂撞。報價單雖然列得清楚,但只是價格分項,不是施工順序。很多新師傅一拿單就由上排到下,結果現場工序撞車,乾燥期不夠,返工浪費人工物料。把報價單轉成日曆,就是把抽象的四行文字,變成實實在在的45天時間表。45天是我們教學用的標準教學日曆,不是法定工期,只是讓大家有個清晰節奏。日曆要寫明每段開始結束日期、交接班次、保護責任、清潔責任,讓三方一看就明。這樣出門前先排好,到了現場就不會手忙腳亂,老闆放心,工人有章法,業主也安心等收樓。
先掀哪一層

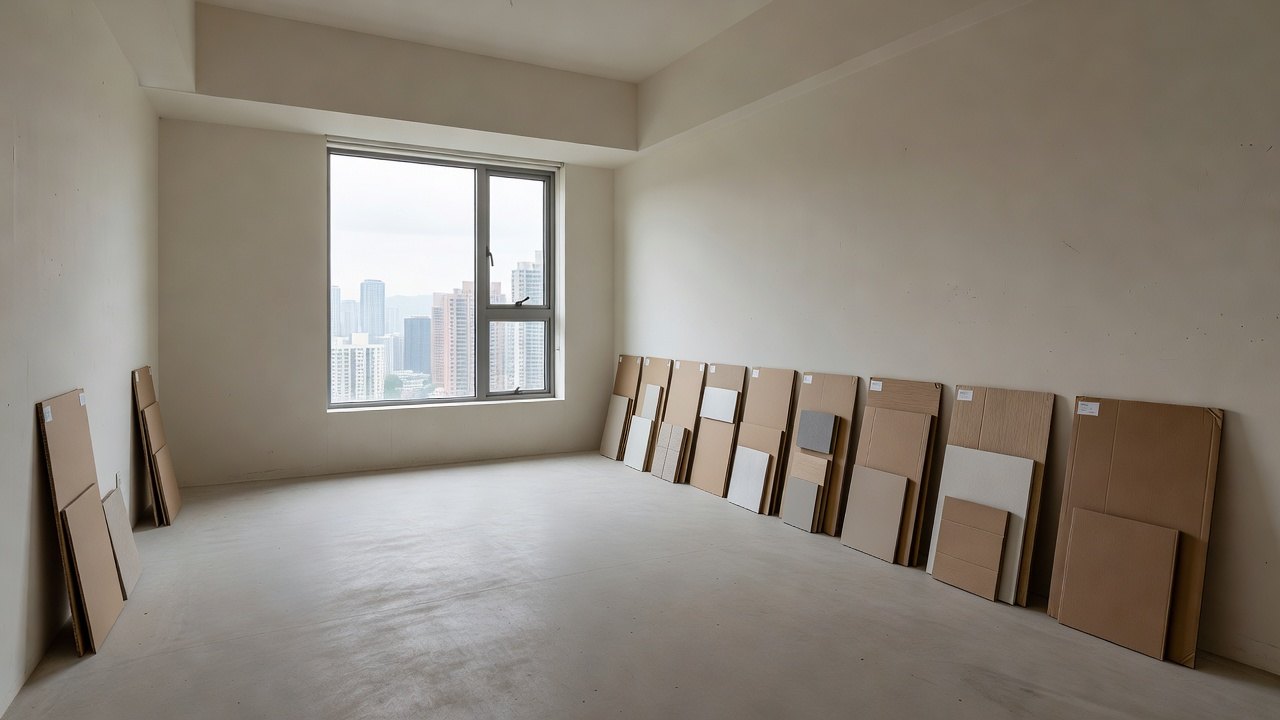

先掀「必須等待乾燥」的層,把報價單裡所有需要等乾的行圈出來,例如泥水批盪、批灰、油漆底漆面漆這些。這些行不能隨便壓縮,因為乾透時間是死的。圈完之後再掀「可重疊」的層,看看水電、木器安裝、保護措施這些能不能跟前後工序穿插。別一上來就由上到下排,否則會把需要等乾的工序夾在中間,後面全部要返工。掀層的時候,要先把報價單所有細項逐行看清楚,哪些是必須等最少24小時、哪些要等48小時甚至更長,都要用筆圈住。乾燥層掀完,再看哪些工序可以提前準備材料,例如木器班可以在泥水還在批最後一遍灰的時候就開始在工場做櫃身,這樣現場時間才夠用。保護措施也要提前考慮,地面保護膜要拆完當天就鋪,否則泥水一落灰就難清理。掀層的目的是把報價單從價格文件變成時間文件,先把死的乾燥時間守住,再把能穿插的工序合理安排,這樣45天日曆才排得穩。
交底
兄弟們聽清楚,這張報價單的行不是開工順序,只是報價分項。今天我們要把拆、水電、泥、木、油這幾個大塊,排進45天的教學日曆裡。
第一步,先把拆卸清運排在最前面,通常是第1至5天。拆卸包括拆舊櫃、拆舊地板、拆舊瓷磚、拆舊天花、拆舊門套等。拆完要即刻清走所有垃圾,地面和窗台要掃乾淨,否則泥水做不到平。拆完當天或第二天就要做保護,地面鋪好保護膜,門口釘好防撞板,交接給下一班。拆卸期間要提醒工人小心樓板,不要過度敲打造成裂縫。
第二步,水電開槽跟在拆卸之後,大約第6至10天。水電位全部開好、喉管埋好、試壓合格之後,要等泥水來修補槽位。這個階段要特別交代水電師傅,開槽後的垃圾要自己清,別留給泥水班。開槽時要按業主最終家具擺位來決定插座高度,免得後面木器做好又要改位。
第三步,泥水工程是整個日曆裡最長的一段,通常從第11天開始做到第28天左右。這段包括補槽、批盪、找平、防水、貼磚、批灰。泥水每做完一層都要等乾透,最少要等24至48小時才能上下一層。特別是批灰和貼磚後的乾燥期,千萬不能急。泥水做到差不多時,要提前兩三天通知木器班,讓木器師傅準備材料。在第11至13天先做補槽和第一次找平,之後要等最少36小時才可做防水塗層;防水做好後要等24小時才可做閉水測試,測試合格再等24小時才可貼磚;貼磚完成後要等最少48小時才可做地面找平層;牆身批盪同樣要分兩至三遍,每遍之間最少等24小時;最後一遍批灰要等最少72小時才算基本乾燥,這樣才不會影響後面木器。別跳過任何一道等待時間,否則後面全部出問題。
第四步,木器工程排在泥水基本乾燥之後,大約第29至37天。木器包括櫃、門、踢腳線、木地板。進場前要確認泥水地面和牆身已經乾透,含水率達標才准木器班入場。木器做好後要做好成品保護,尤其是油漆班還沒來之前,地面和櫃面要蓋好。木器班進場後第一天要先量度現場實際尺寸,確認與圖則無誤才開料,第二至第四天做櫃身及門套,第五至第七天鋪木地板及裝踢腳線,第八至第九天做清潔及保護。
第五步,油漆工程排在最後,大約第38至45天。油漆要等木器全部完成、保護做好才開工。油漆要分底漆、面漆,中間也要等乾透。整個油漆過程要保持通風,但又不能讓灰塵飛進來。最後一天要全部清走保護膜,做好現場清潔。油漆第一天要先清走所有保護膜、徹底吸塵抹牆,第二天打底漆,之後等最少24小時打磨,再上第一遍面漆,又等24小時才上第二遍面漆,最後兩天做木器面漆及全面清潔。油漆期間要提醒工人不要開大風扇吹灰,窗要開但要裝防蚊網。
整個45天日曆要寫清楚每段的開始和結束日期,哪天交接給哪一班,誰負責保護,誰負責清潔,都要白紙黑字寫落去。交底時要大聲同工人講:「報價單由上到下不是施工順序,必須按乾燥時間排,否則全部要翻工。」還要強調每一次交接都要現場拍照記錄,乾燥期要用含水率儀器量度,數值要寫在日曆旁邊,讓大家有數據說話。


走一遍節點
我們現在去一個約400呎的香港私人樓單位,把這張報價單變成實際日曆走一遍。
進門先看客廳、房間、廚房、廁所四個區域。拆卸階段(第1-5天):把舊廚櫃、舊地板、舊瓷磚、舊天花全部拆走,清運出去。拆完後地面鋪上厚保護膜,門口釘防撞板,可以看到整個單位變得空空蕩蕩,只剩光秃秃的混凝土。我們再走半圈,從廚房開始看,廚房舊櫃已拆,牆身露出混凝土,地面保護膜已鋪好;再到兩間睡房,舊地板已清走,窗台掃得乾乾淨淨;回到客廳,舊天花拆完後的樓板已經見到原來結構,垃圾全部清走,保護措施已做好。
第6-10天水電開槽:客廳和睡房牆身開冷氣位、燈位、插座位,廚房和廁所開水喉位。開完槽後可以看到一條條整齊的槽,喉管已經埋好,試壓紙貼在牆上。我們再走半圈,先到廁所看,水喉位已開好,喉管埋好,地面已初步找平;再到廚房,冷氣喉及插座位已開槽,試壓合格;回到睡房,燈位及電視插座位已開好,牆面貼上標示紙;客廳的冷氣位及網絡位也已完成,整個水電階段結束,等待泥水修補。
泥水階段(第11-28天):先補槽、做防水、貼廁所和廚房磚、批盪廳房牆身、批灰找平。走到第20天左右,可以看到廁所已經貼好磚,地面也做了找平層,牆身開始批灰。走到第27天,泥水師傅會把最後一遍灰批好,用手指按上去不留痕,就知道開始進入乾燥期。我們再走半圈,從廁所開始,牆磚已貼好,地面防滑磚也完成,防水層已做好並測試過;廚房地面已找平,牆身批盪兩遍,等待最後一遍;客廳牆身已批灰三次,最後一遍已完成,正在自然乾燥;睡房地面已做自流平,牆身批灰也已完成;回到大門口,門口保護板仍完好,所有泥水垃圾已清走,地面和窗台乾淨,泥水階段基本結束,開始進入乾燥等待。

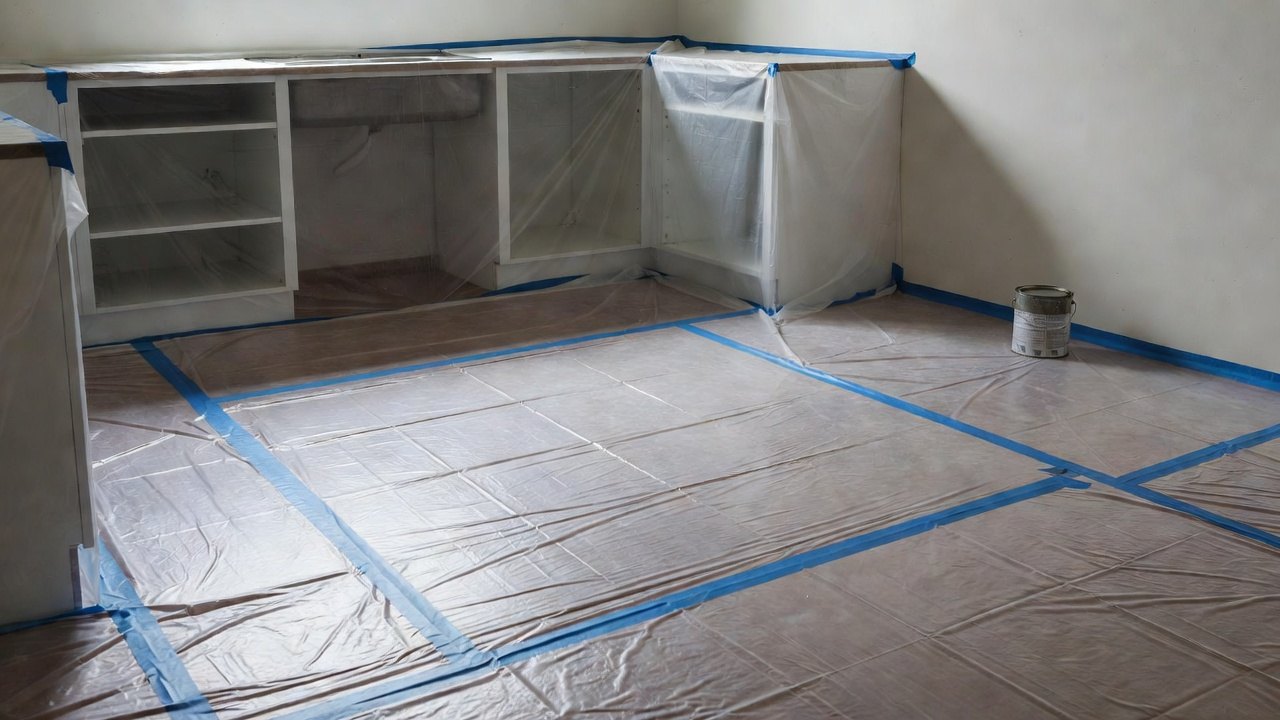

第29天木器班進場:先裝門套、做鞋櫃、電視櫃、廚櫃。走到第34天,木地板已經鋪好,踢腳線也裝妥,整個單位開始有家的感覺。木器師傅走之前會把所有櫃門、抽屜打開,讓空氣流通,然後蓋上保護膜。我們再走半圈,先看睡房,木地板已鋪好,踢腳線已裝,衣櫃門套已做好;廚房櫃身已安裝,門板暫未上,地面保護膜已重新蓋好;客廳電視櫃及鞋櫃已完成,木器表面已蓋保護膜;回到廁所,木門已裝好,門套線條整齊,所有木器完成後已做好保護,等待油漆。
第38天油漆班入場:先清走所有保護膜,吸塵、抹牆。跟住打底漆、批面灰、打磨、再上面漆。走到第43天,可以看到牆身和天花已經是雪白一片,最後兩天做木器面漆和清潔。走到第45天,全部保護膜清走,地面拖乾淨,開窗通風,可以聞到淡淡的油漆味已經散得差不多。我們再走半圈,從客廳開始,牆身和天花已上兩遍面漆,雪白乾淨;睡房木器面漆已完成,顏色均勻;廚房牆面油漆已做好,櫃面保護膜剛剛拆走;廁所木門已上清漆,地面已拖乾淨;最後回到大門位置,所有保護膜已清走,現場清潔完成,空氣流通,45天日曆全部走完。
這樣走完一圈再加半圈,四行報價就變成一份連貫的45天日曆,每個節點都可以肉眼看到進度,乾燥時間、交接責任、保護措施都清清楚楚。
做錯會怎樣
最常見的錯就是拿著報價單由上到下排,見拆就拆、見泥就泥、油漆夾在中間。結果泥水還沒乾透就叫木器進場,木器受潮發脹;油漆做到一半,泥水班又回來補位,把油漆面弄髒,要全部打磨重做。
另外,如果乾燥期壓得太緊,批灰沒乾透就貼木地板,之後地板會起拱、踢腳線鬆開。油漆最後才發現前面工序留下的灰塵,面漆起粒,要全部重噴。嚴重時鄰居會投訴油漆味太重,或者樓下滲水,因為防水沒做好就急住做下一道工序。這些全部要返工,人工、材料、時間三樣都要額外付,原本45天可能拖到兩個月。還有更嚴重的,如果水電開槽後垃圾沒清乾淨,泥水補槽時混入雜物,之後油漆面會出現凸點,要整面打磨重做;木器進場時地面未乾,木地板受潮變形,之後要全部拆走重鋪,損失巨大。這些錯誤不單止浪費金錢,更會令業主失去信心,投訴不斷,最後可能要延長工期,影響下一單生意。
收工檢查
- 拿日曆出來看,泥水結束日期之後,是否有最少3-5個空日讓它徹底乾燥,才讓木器進場。
- 用手指按最後一批灰的位置,感覺完全不軟不黏,才算通過。
- 檢查油漆是不是排在日曆最後一段,第38天之後才開始,前面沒有任何泥水或木器工序插進來。
- 看日曆上每段交接日有沒有寫明「保護交接」和「清潔交接」,確保每班走之前要做好保護。
- 拿尺量一下泥水完成後到油漆開始之間的間隔,是否足夠乾燥期。
- 最後問自己一句:「如果按這張日曆去做,油漆會不會被前面工序污染?」如果答案是「不會」,這張日曆就合格,可以出門交給業主。
